Planmäßiger Start der Bauarbeiten am 13. Juli 2026
17.07.2026
Am 13. Juli 2026 sind die Bauarbeiten wie geplant gestartet.

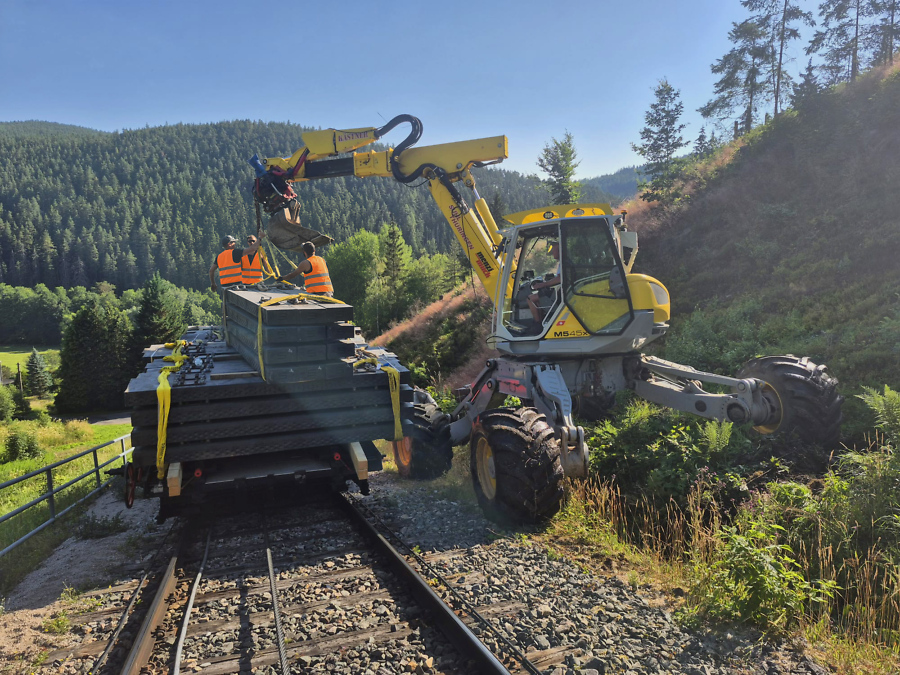

Zu Beginn wurde die Güterbühne noch einmal genutzt, um die neuen Kunststoffschwellen mit Unterstützung eines Baggers entlang der Bergbahnstrecke zu verteilen. Dadurch werden die Transportwege für die kommenden Arbeitsschritte deutlich verkürzt.
Anschließend wurden die Güterbühne in der Bergstation gesichert. Das Bergbahnseil wurde neben die Strecke gezogen, damit ausreichend Platz für die bevorstehenden Bauarbeiten zur Verfügung steht.
Danach erfolgte der erste Spatenstich. Auch wenn auf der Steilstrecke oft noch viel Handarbeit notwendig ist, übernahm diese Aufgabe glücklicherweise ein Bagger.

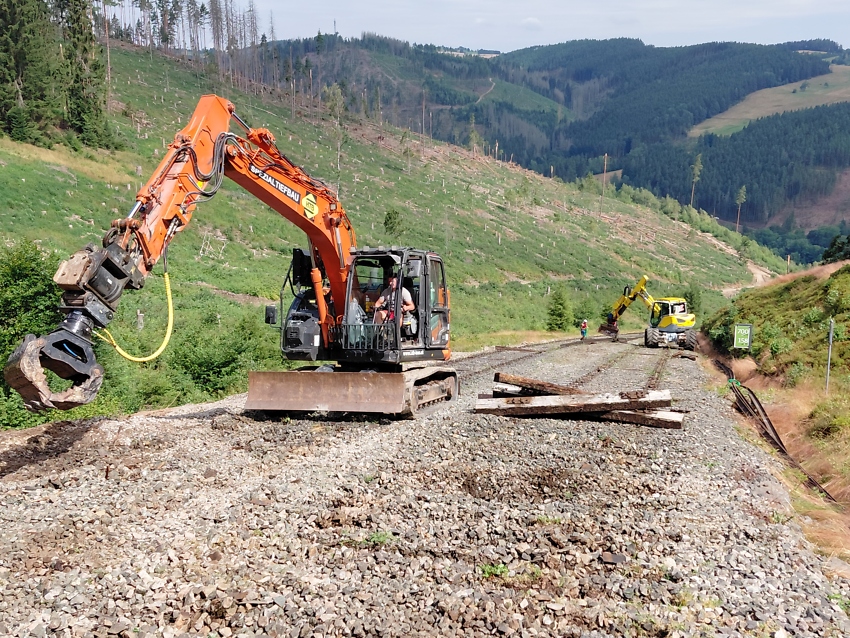

Parallel begann das Team damit, die vorhandenen Schienen in rund 100 Meter lange Abschnitte zu trennen und sie für den späteren Wiedereinbau neben dem Gleisbereich zu lagern. In den bereits freigeräumten Abschnitten konnte nun mit dem Ausbau der alten Holzschwellen und des bestehenden Gleisschotters begonnen werden.
Diese Arbeiten werden uns in den kommenden Tagen beschäftigen, bevor anschließend die neuen Kunststoffschwellen und der neue Schotter eingebaut werden können.
Wir halten euch natürlich weiterhin über die Fortschritte auf dem Laufenden!
Auch wenn die Arbeiten spannend sind und täglich sichtbare Fortschritte gemacht werden, bitten wir euch, die Baustelle nur von den entsprechenden Bereichen der Tal- und Bergstation aus zu beobachten. Das Betreten der Baustelle oder der Strecke ist aus Sicherheitsgründen nicht gestattet, da ein hohes Verletzungsrisiko besteht. Vielen Dank für euer Verständnis.
Bild: Ingo Schneider, Tobias Erbacher
